Lo razonable es entre el 20 % y el 30 % del presupuesto total en una reforma media, nunca sin contrato o presupuesto firmado y factura de por medio. En obras pequeñas el anticipo puede subir, y en obras grandes suele bajar. Guarda siempre una retención final del 5 al 10 % hasta que se resuelvan los repasos.


En resumen:

  • Se recomienda pagar entre el 20 % y el 30 % del presupuesto en reformas medias, siempre con factura y contrato firmados y sin pagar más del 40 % sin garantías.
  • Es fundamental dividir los pagos en hitos verificables y reservar una retención final de entre el 5 y el 10 % que se libera tras resolver los repasos.
  • Todos los anticipos deben estar respaldados por facturas con IVA detallado, incluyendo condiciones claras y penalizaciones en el contrato.
  • Antes de pagar, hay que comprobar que el profesional tenga NIF válido, referencias verificables y ofrecer un presupuesto detallado sin imponer pagos en efectivo sin recibo.
  • Evitar pagar en efectivo sin respaldo o sin contrato firmado reduce riesgos, y se recomienda negociar pagos mediante retenciones documentadas o pagos directos a proveedores.

Pujao
Compara profesionales verificados para tu reforma
Publica tu proyecto en Pujao y recibe ofertas competitivas de profesionales verificados en España, con un sistema de escrow para mayor protección.
Publica tu proyecto

Tabla de contenidos

Cuánto pagar por adelantado según el tamaño y el tipo de obra

El porcentaje que debes adelantar no es fijo por ley: depende del volumen económico de la obra y de cuánto material tenga que comprar el profesional antes de empezar. En España no existe un tope legal para el anticipo, pero sí una obligación clara de que sea razonable y quede documentado con factura que incluya el IVA correspondiente.

Los tramos orientativos más aceptados en el sector son estos:

  • Obra pequeña (menos de 3.000 €): el anticipo suele ser mayor en proporción al costo, o incluso se puede realizar el pago íntegro al finalizar. El motivo es simple: el margen del profesional es bajo y no le compensa financiar materiales de su bolsillo para un trabajo corto.
  • Reforma media (entre 3.000 y 30.000 €): aquí se aplica el rango que marca el estándar del sector, 20 a 30 % de anticipo, con pagos repartidos según avance.
  • Obra grande (más de 30.000 €): el porcentaje inicial suele ser menor, porque el volumen de la obra permite fraccionar mucho más los cobros y algunas empresas cuentan con certificaciones que facilitan el acceso a crédito propio.

Cuando alguien te pida más del 40 % sin ofrecerte ninguna garantía a cambio, o te meta prisa para que pagues "hoy mismo" antes de firmar nada, estás ante una señal de alarma real. Un profesional serio nunca necesita presionarte para cobrar un anticipo razonable.

Cómo repartir los pagos en hitos comprobables y por qué reservar una retención

Pagar toda la reforma de golpe es la peor decisión que puedes tomar. El modelo que mejor protege a ambas partes reparte el importe en tramos ligados a avances concretos que puedas verificar con tus propios ojos, no a promesas verbales.

Un calendario de pagos típico se ve así:

  1. Anticipo inicial: se abona al firmar el contrato, antes de que empiece cualquier trabajo, y sirve para comprar los primeros materiales.
  2. Pagos intermedios por hitos: cada tramo se libera cuando se cumple una condición objetiva, como instalaciones terminadas según plano, alicatado colocado o cerramientos cerrados, idealmente documentados con fotografías antes de tapar nada.
  3. Retención final (5 al 10 %): se paga solo cuando se resuelven los repasos, y funciona como incentivo real para que la empresa remate el trabajo en lugar de desaparecer tras cobrar el grueso del importe.

Cada hito debe estar descrito con tres datos concretos: el importe exacto en euros, la condición que lo activa y el plazo máximo para pagar tras cumplirse. La ambigüedad es el mejor amigo de las disputas.

Consejo profesional: *Exige que cada hito venga acompañado de fotos con fecha antes de cerrar tabiques o falsos techos.

Qué debe llevar el contrato y la factura para protegerte fiscalmente

Cada anticipo que pagues debe llevar aparejada una factura con IVA desglosado, no un simple recibo escrito a mano. Esa factura de anticipo se resta después del importe total en la factura final, así que sirve tanto para reclamar como para tu declaración si la reforma es deducible.

El contrato o presupuesto firmado debe incluir, como mínimo:

  • El NIF del profesional o de la empresa, no solo su nombre comercial.
  • El desglose de partidas con precios individuales, no un único importe global.
  • Los plazos de ejecución y las penalizaciones si se incumplen sin causa justificada.
  • La condición exacta de devolución del anticipo si la obra no llega a empezar.

Si el profesional no puede o no quiere emitir factura con IVA, ahí tienes tu primera señal de alerta. Ante cualquier incumplimiento, puedes acudir a la agencia de consumo de tu comunidad autónoma, que tramita reclamaciones sobre servicios contratados a particulares. Guardar el contrato con las cláusulas esenciales bien definidas desde el primer día facilita muchísimo ese proceso si algo se tuerce.

Qué comprobar antes de firmar y pagar el primer euro

Antes de soltar un solo euro, dedica media hora a verificar quién tienes delante. No es desconfianza gratuita, es sentido común aplicado a un gasto que en muchos casos supera los ahorros de varios meses.

  • Comprueba que el profesional tiene NIF válido y está de alta en Hacienda y, si tiene empleados, en la Seguridad Social.
  • Pide referencias de trabajos anteriores y, si puedes, visita alguna obra que haya terminado recientemente.
  • Exige un presupuesto detallado por partidas, con plazos y calidades de materiales especificadas, no solo un número final.
  • Paga siempre por transferencia con el concepto claro, nunca en efectivo sin recibo, y conserva cada justificante.

Organizaciones de consumidores insisten en un punto que muchos propietarios pasan por alto: pedir varios presupuestos cerrados antes de decidir te da margen para comparar condiciones de pago, no solo precios.

Consejo profesional: Si un presupuesto no incluye IVA desglosado, pide que te lo reformulen antes de firmar. Un presupuesto "limpio" de impuestos suele ser la antesala de una factura irregular o inexistente.

Cómo financiar la reforma sin comprometer tu colchón de ahorro

Antes de plantearte cómo financiar la reforma antes de empezar, cierra primero el presupuesto detallado. Pedir dinero prestado sin saber el coste real acaba casi siempre en sobrefinanciación o, peor, en quedarte corto a mitad de obra.

  • Préstamo personal: para importes pequeños o medios (hasta 15.000 o 20.000 €), suele ser la vía más rápida. Los bancos tardan entre 5 y 15 días en aprobarlo, mientras que algunos prestamistas online resuelven en 24 a 72 horas.
  • Financiación ofrecida por el propio contratista: útil si necesitas empezar rápido, pero revisa siempre la TAE real antes de firmar, porque no siempre es la opción más barata.
  • Ampliación de hipoteca o hipoteca de rehabilitación: tiene sentido en reformas grandes, aunque el proceso de aprobación es más largo y añade coste de notaría y registro.

Sea cual sea la vía, añade un margen del 10 al 15 % sobre el presupuesto cerrado para imprevistos. Cerrar primero el presupuesto evita pedir más dinero del necesario y reduce el coste financiero total de la obra.

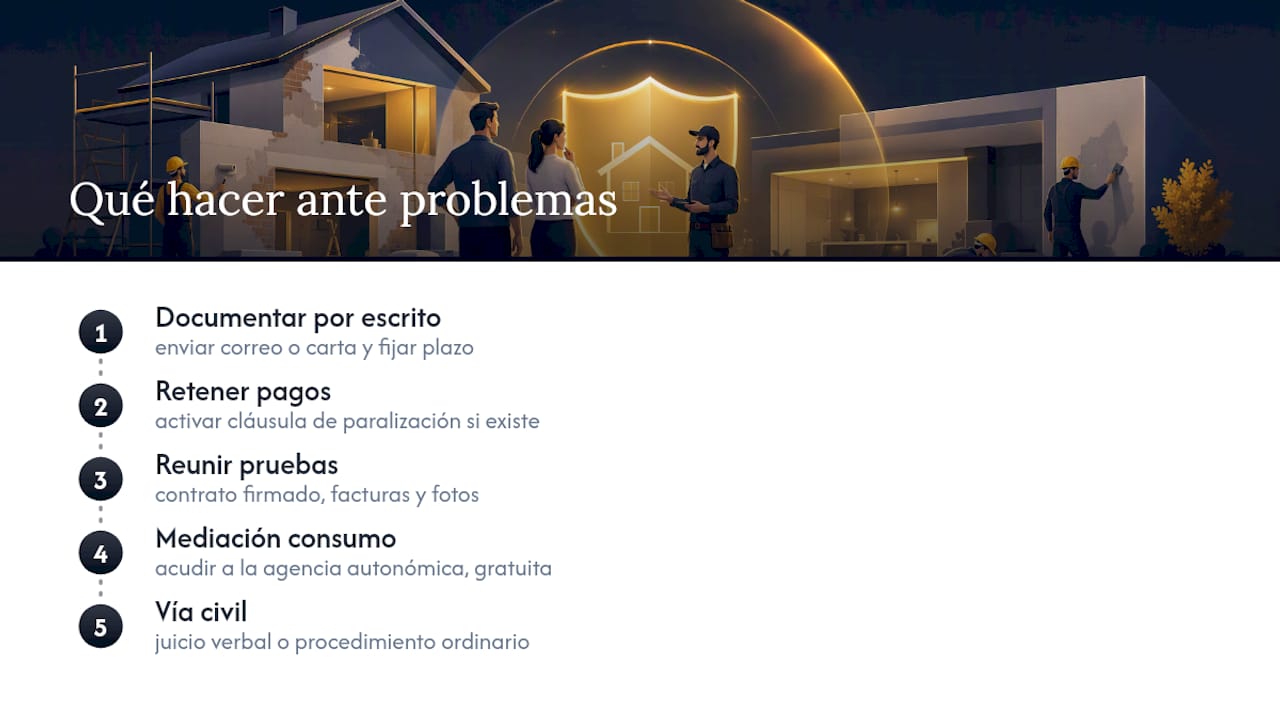

Qué hacer si surge un problema con los pagos o la obra

Si la obra se paraliza sin explicación o detectas defectos graves, el primer paso es siempre por escrito: envía un correo o carta documentando el incumplimiento y fijando un plazo razonable para resolverlo. Esa comunicación escrita es la prueba que necesitarás si el conflicto llega más lejos.

Si el contrato incluye una cláusula de paralización por impago o incumplimiento, puedes activarla y retener los pagos pendientes hasta que se solucione el problema. Aquí es donde se nota la diferencia entre haber firmado un contrato detallado y haber trabajado solo de palabra: sin ese documento, reclamar se vuelve mucho más difícil.

Para pedir la devolución de un anticipo cuando la obra no llega a empezar o se abandona a medias, necesitas el contrato firmado, las facturas de cada pago y, si las tienes, fotografías del estado de la obra. Con esa documentación puedes acudir a la agencia de consumo de tu comunidad autónoma, que media en este tipo de conflictos entre particulares y profesionales.

Si la vía de mediación no da resultado, la reclamación por la vía civil (juicio verbal para importes menores o procedimiento ordinario para cantidades mayores) queda abierta, aunque conviene agotar antes la vía de la mediación de consumo por ser más rápida y gratuita. Conocer de antemano cómo evitar los problemas más habituales en una reforma te ahorra buena parte de este proceso, porque casi todos los conflictos serios se pueden prevenir en la fase de contratación.

Qué hacer si surge un problema con los pagos o la obra — overview diagram

Los riesgos reales de pagar una reforma por adelantado

El riesgo principal es simple: un anticipo entregado sin garantías es dinero que sale de tu cuenta sin ninguna certeza de que vuelva si algo falla. No hay depósito judicial, ni aval, ni intermediario que retenga esos fondos hasta que se cumpla lo pactado, salvo que tú mismo lo hayas negociado.

El riesgo financiero se agrava cuando el anticipo se paga con financiación pedida a la ligera, sin presupuesto cerrado. Terminas pagando intereses sobre un importe que quizá ni siquiera coincide con el coste final de la obra, porque el presupuesto se quedó corto o cambió sobre la marcha.

Existe también un riesgo legal menos evidente: si pagas en efectivo sin recibo, sin factura y sin contrato firmado, tu posición ante una reclamación se debilita enormemente. Un juez o un mediador de consumo necesita pruebas documentales, no tu palabra frente a la del profesional. Y si el anticipo solicitado es inusualmente alto para el tipo de obra, tienes margen para negociar un aval bancario o una retención documentada que proteja específicamente ese importe entregado.

El riesgo se multiplica cuando el profesional no está dado de alta correctamente: si algo sale mal en la obra y necesitas hacer valer una garantía, conocer tus derechos frente a reparaciones defectuosas marca la diferencia entre resolver el problema rápido o quedarte atrapado en un litigio largo.

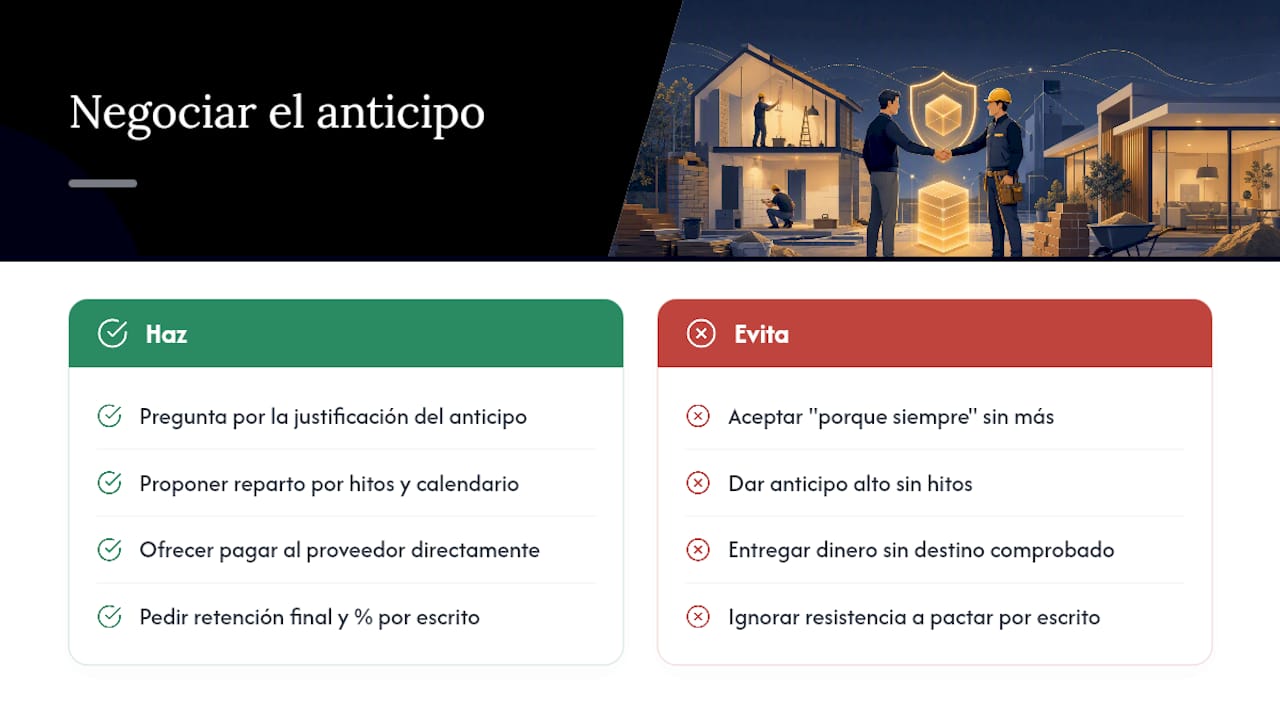

Cómo negociar el anticipo sin tensar la relación con el contratista

Negociar el porcentaje de anticipo no es un enfrentamiento, es una conversación normal dentro de cualquier contratación seria. El punto de partida es preguntar directamente por qué se pide ese porcentaje concreto: si la respuesta es "porque siempre lo hago así" sin más justificación, tienes margen para proponer algo distinto.

Plantea un reparto por hitos en lugar de un anticipo elevado de entrada. Muchos profesionales aceptan reducir el primer pago si a cambio se les garantiza un calendario claro de cobros posteriores ligados a avances concretos, porque eso también les da seguridad a ellos sobre cuándo van a cobrar.

Si el profesional necesita comprar materiales caros desde el primer día, una alternativa razonable es ofrecerte a pagar directamente al proveedor del material, en lugar de entregarle ese dinero al contratista. Así el anticipo se destina exactamente a lo que se dijo que se destinaría.

Pide siempre que la retención final quede escrita en el contrato con un porcentaje concreto, no como una promesa verbal. Y si detectas resistencia a fijar por escrito plazos, condiciones o porcentajes, interpreta esa resistencia como información valiosa sobre cómo se va a comportar esa empresa durante toda la obra.

Cómo negociar el anticipo sin tensar la relación con el contratista — overview diagram

Alternativas al pago por adelantado que reducen tu exposición

No siempre hace falta adelantar dinero para conseguir que un profesional empiece a trabajar. Existen fórmulas que reparten el riesgo de forma mucho más equilibrada entre las dos partes.

Una opción es pagar directamente los materiales al proveedor, sin que ese dinero pase por las manos del contratista. Esto elimina buena parte del riesgo del anticipo clásico, porque el profesional solo cobra por su mano de obra a medida que la ejecuta.

Otra alternativa es el aval bancario o la retención documentada que mencionábamos antes: en lugar de entregar el dinero directamente, se deposita una garantía que solo se libera si se cumplen las condiciones pactadas. No todos los profesionales lo aceptan, pero es una vía real en obras de importe elevado.

Esa retención intermediada, conocida como escrow, evita el problema de fondo del anticipo tradicional: que el dinero salga de tu cuenta antes de que exista ninguna garantía real de que el trabajo se va a completar como se acordó.

La perspectiva de Pujao sobre pagar con seguridad

La mayoría de los conflictos por anticipos no nacen de la mala fe, sino de la falta de estructura: nadie fija por escrito qué activa cada pago ni quién responde si algo falla. Ahí está el verdadero problema, no en el porcentaje concreto que se pacte.

Pujao aborda esto desde el origen del proceso, no después del conflicto. Publicas tu proyecto de reforma gratis y recibes ofertas a la baja de profesionales verificados que compiten entre sí, lo que ya reduce la presión para aceptar condiciones de pago poco claras.

Esa combinación no elimina la necesidad de leer bien el contrato ni de exigir facturas, pero sí quita del medio el riesgo de que el anticipo se convierta en dinero perdido. Si quieres ver cómo se aplica esto a proyectos como el tuyo, la guía sobre cuánto retener según el importe de la obra es un buen punto de partida.
